H28.12.5完了! 郡山市 O様邸 外装リフォーム工事(根本・工藤)
カテゴリー|すべて
物件データ
| 1階・ベランダ外壁 | 金属サイディング張替 |
|---|---|
| 2階外壁 | アステックペイント 超低汚染リファイン1000Si-IR |
| 屋根 | アステックペイント スーパーシャネツサーモF |
| 軒天 | ビルデックNEO |
| 破風・雨樋 | フッソ樹脂塗料 |
| 他 | アンテナ線張替など |
建築中レポート
- 1. 2016年09月25日
-
  1階・ベランダ部分は金属サイディングに張替を行い、他全塗装になります。施工前です。
- 2. 2016年09月26日
-
  北側の外壁を撤去しています。
- 3. 2016年09月28日
-

  北側一部、外壁張り替え完了です。

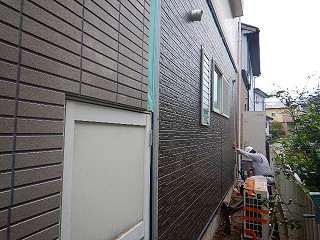

- 4. 2016年10月03日
-

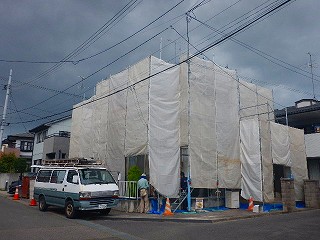

  足場組み立てスタートです。道路がすぐそばに面しているため、カラーコーンで区画をしています。
- 5. 2016年10月03日
-

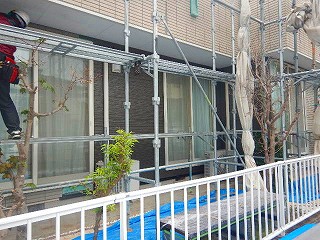

  足場組み立て状況です。
- 6. 2016年10月04日
-
  足場組み立て完了です。
- 7. 2016年10月04日
-
  外壁張り替え施工箇所の、電気メーターを撤去しています。

- 8. 2016年10月04日
-
  東面一部撤去完了です。
- 9. 2016年10月04日
-
  剥がした所を張り替えています。その一部です。
- 10. 2016年10月05日
-
  東面の外壁撤去の続きです。
 防水シートは水を含んでおらず
 乾燥しており状態は良好です。

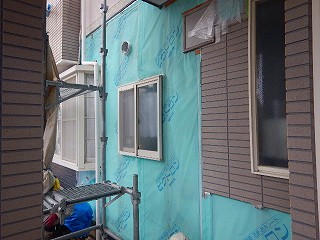

- 11. 2016年10月05日
-
  一部張替完了です。
- 12. 2016年10月06日
-
  昨晩、風が強かったので足場点検中です。ジャッキが緩んでいないかを確認します。
- 13. 2016年10月06日
-
  養生シートも、テープで固定します。
- 14. 2016年10月06日
-
  東面外壁(玄関付近除く)の張替完了です。
- 15. 2016年10月06日
-
  外部電源を確保するため、電気コードをつなげています。
- 16. 2016年10月06日
-
  ちなみに、検電器を使い通電の有無を調べながら慎重に作業を行います。

- 17. 2016年10月07日
-

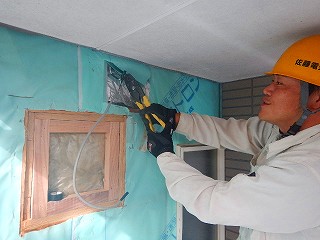

  エアコン室外機部分の外壁を撤去しています。
- 18. 2016年10月07日
-

  アンテナ線も張り替えます。高さがあるので、一度倒します。

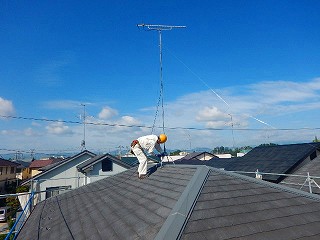

- 19. 2016年10月07日
-
  見づらいですが、アンテナ線の張替は完了です。錆びないステンレス製のものです。
- 20. 2016年10月07日
-

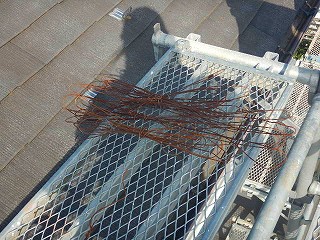

  撤去したアンテナ線がこちらです。
- 21. 2016年10月07日
-

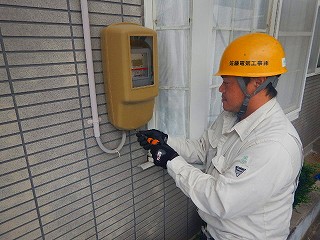

  電気コードをつなげた箇所にカバーを装着し、外部電源を確保できました。
- 22. 2016年10月08日
-
  2階外壁シーリング施工中です。
- 23. 2016年10月08日
-

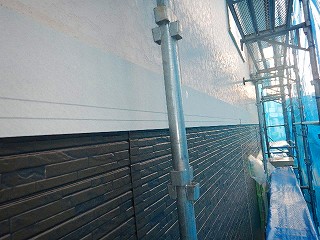

  サッシ周りは、増し打ちをします。
- 24. 2016年10月10日
-
  南面外壁張り替え完了です。

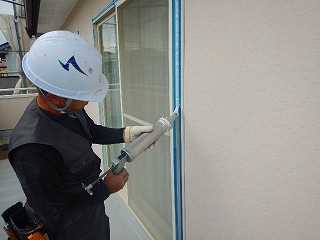

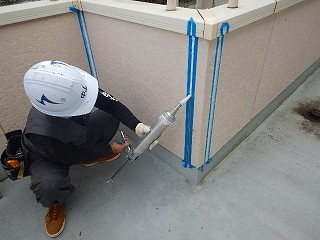

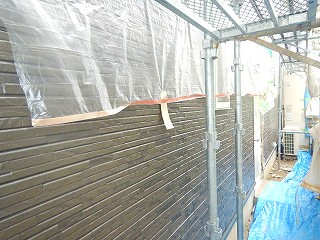

- 25. 2016年10月11日
-
  北面外壁張り替え完了です。
- 26. 2016年10月11日
-

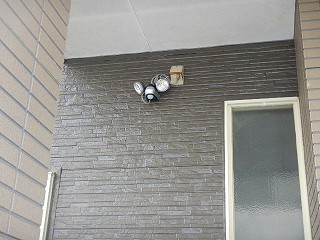

  以前、新しく電源を確保したところにライトが付きました。駐車場と玄関を明るく照らします。
- 27. 2016年10月12日
-
  外壁撤去状況です。(西面半分)
- 28. 2016年10月12日
-
  西面、外壁新設完了です。
- 29. 2016年10月13日
-

  玄関前の外壁を撤去しています。
- 30. 2016年10月13日
-

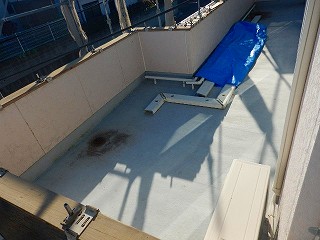

  ベランダ笠木の撤去が完了しました。

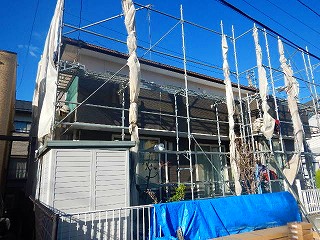

- 31. 2016年10月14日
-
  玄関付近の外壁張替完了です。残りは柱を残すのみです。
- 32. 2016年10月14日
-

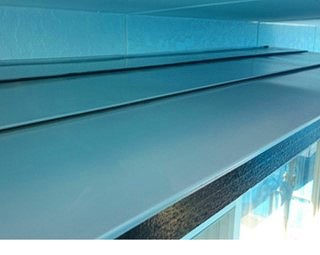

  ベランダ外壁張り替えほぼ完了です。
- 33. 2016年10月15日
-
  高圧水洗浄を行っています。
- 34. 2016年10月18日
-

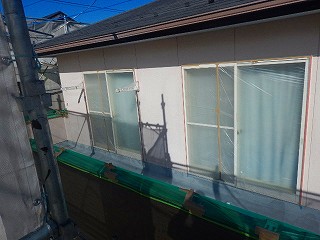

  窓回りを養生します。

- 35. 2016年10月18日
-

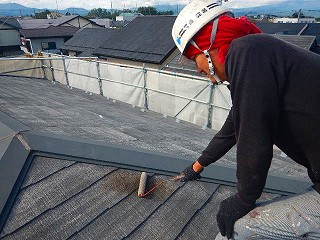

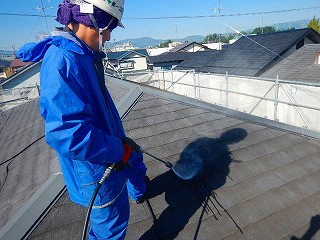

  屋根塗装です。ひび割れを補修します。
- 36. 2016年10月18日
-
  下地処理材を塗布します。防カビ効果があります。
- 37. 2016年10月18日
-
  下塗りも完了しました。
- 38. 2016年10月18日
-

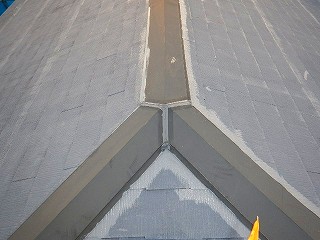

  棟押え板金のシーリングもメンテナンスしました。
- 39. 2016年10月18日
-
  外壁の幕板取付完了です。
- 40. 2016年10月18日
-
  材料搬入 外壁
- 41. 2016年10月18日
-
  材料搬入 屋根
- 42. 2016年10月18日
-
  材料搬入 付帯部
- 43. 2016年10月19日
-

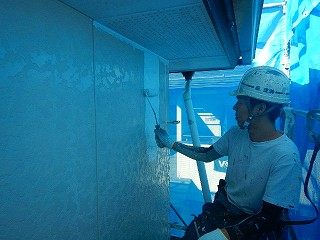

  外壁下塗り状況です。
- 44. 2016年10月19日
-

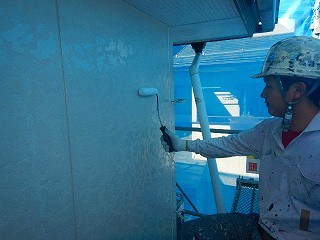

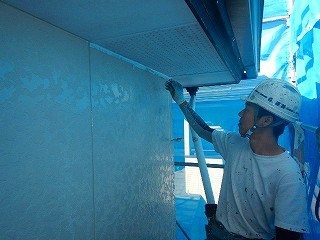

  外壁下塗り完了です。

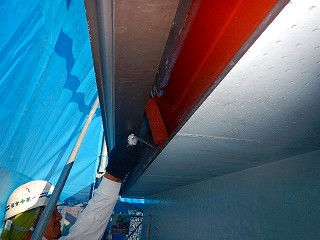

- 45. 2016年10月19日
-
  外壁中塗り状況です。刷毛で、外壁と軒天の取り合いを埋めます。
- 46. 2016年10月19日
-
  ローラーで転がします。
- 47. 2016年10月19日
-
  中塗り完了です。
- 48. 2016年10月19日
-

  屋根中塗り状況です。
- 49. 2016年10月19日
-
  屋根中塗り完了です。
- 50. 2016年10月19日
-
  破風下塗り状況です。木なので、木下地専用塗料を塗ります。
- 51. 2016年10月19日
-

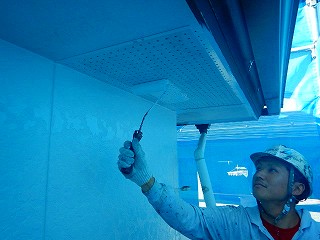

  軒天1回目塗装状況です。
- 52. 2016年10月19日
-

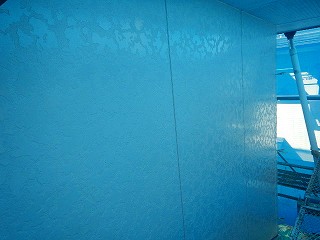

  新設した外壁にシーリングを施します。
- 53. 2016年10月19日
-
  シーリング完了です。
- 54. 2016年10月19日
-
  破風下塗り完了しました。
- 55. 2016年10月19日
-
  小庇の破風も下塗り完了です。
- 56. 2016年10月19日
-
  軒天2回目状況です。
- 57. 2016年10月20日
-

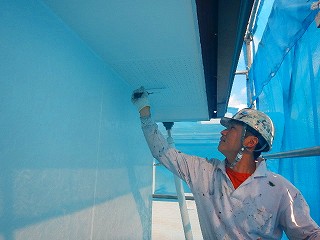

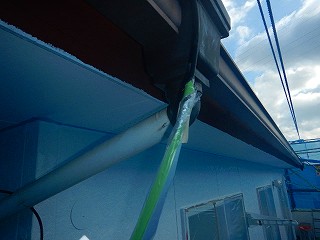

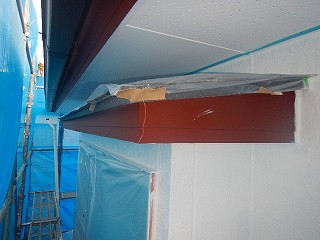

  軒天塗装完了です。
- 58. 2016年10月20日
-

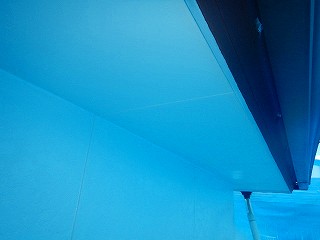

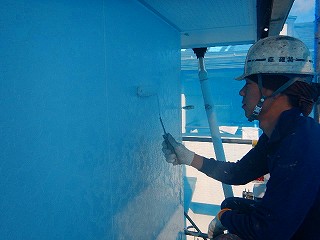

  外壁上塗り状況です。
- 59. 2016年10月20日
-

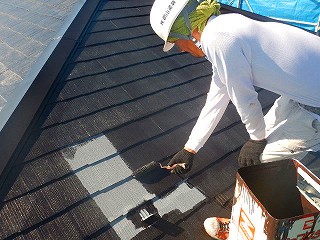

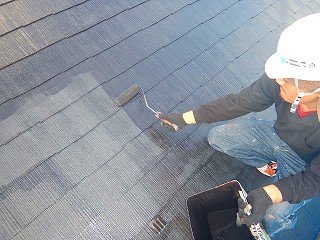

  屋根上塗り状況です。
- 60. 2016年10月20日
-

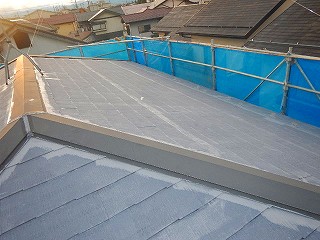

  玄関柱外壁張り替えを行いました。

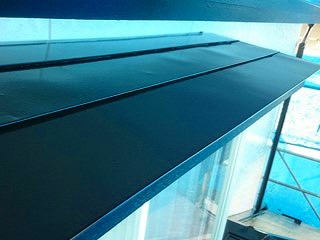

- 61. 2016年10月21日
-
  小庇下塗り完了です。金属なので錆止めを入れました。

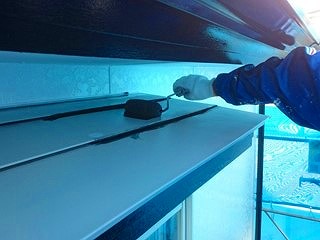

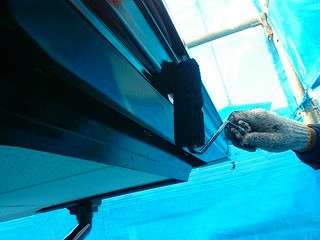

- 62. 2016年10月21日
-
  中塗り状況です。
- 63. 2016年10月21日
-
  中塗り完了です。
- 64. 2016年10月21日
-
  雨樋プライマー塗布状況です。
- 65. 2016年10月21日
-
  雨樋1回目塗装状況です。
- 66. 2016年10月22日
-
  元々あった換気カバーを撤去し、板金でふさぎました。
- 67. 2016年10月22日
-

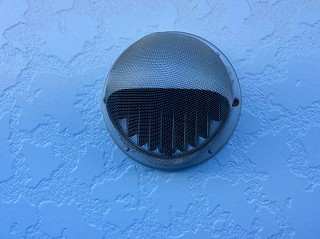

  また、換気孔に網をかけコウモリ対策を行いました。これで一安心です。。
- 68. 2016年10月24日
-
  社内検査風景です。屋根の確認をしています。
- 69. 2016年10月24日
-

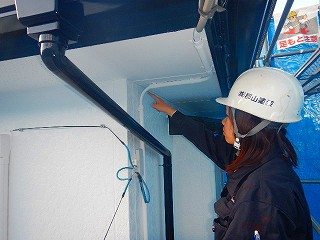

  軒天と壁の取り合い部のチェックです。
- 70. 2016年10月24日
-
  外壁の質感チェックです。等々、細かく検査します。
- 71. 2016年12月05日
-
  手直しを行い、完了です。
